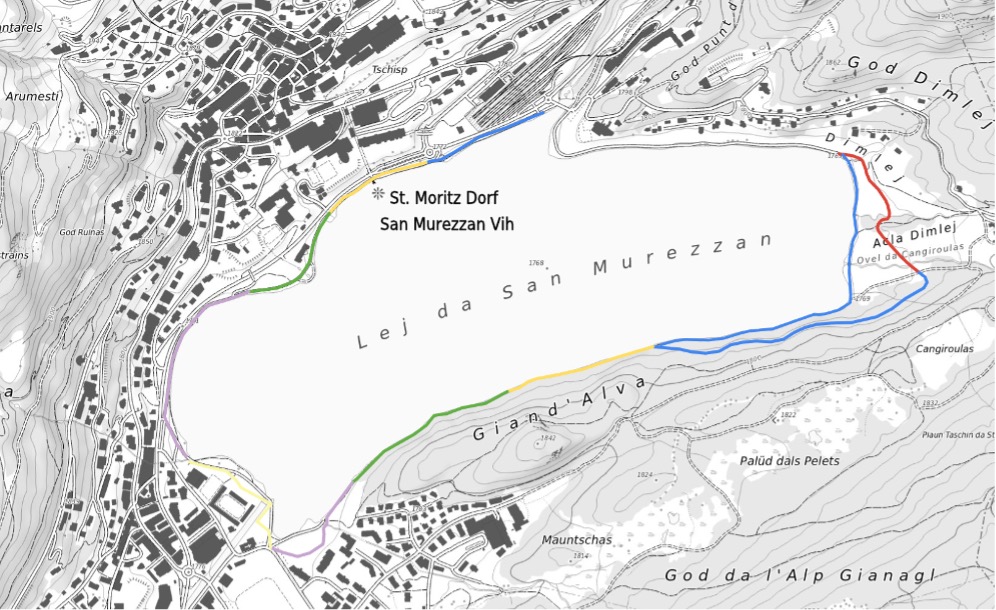

Nächste Schritte

Das Gesamtprojekt „Aufwertungs- und Revitalisierung St. Moritzersee“ gibt den Rahmen für die schrittweise Planung und Umsetzung der einzelnen Aufwertungsabschnitte und garantiert deren Umsetzbarkeit hinsichtlich der rechtlichen Vorgaben. Das schrittweise Umsetzen erlaubt es der Bevölkerung sich im Rahmen der Bewilligungsverfahren zu den jeweiligen Etappen zu äussern. Für die Bauherrschaft hat es den Vorteil, dass sie Erkenntnisse und Lehren aus früheren Etappen in die Planung der folgenden Etappen einbringen kann. Die einzelnen Etappen sollen gemäss folgendem Terminprogramm geplant, bewilligt und umgesetzt werden.

2025

Kalenderwoche 40 Abgabe Plangrundlagen an Gemeinde
Kalenderwoche 41 – 42 Finale Prüfung der Pläne Information Gemeindevorstand Austausch Uferschutzkommission / Pro Lej da Segl
Kalenderwoche 43 Rückmeldung an Planerteams
Kalenderwoche 44 Beginn Zusammenstellung Baugesuche Beginn Ausarbeitung Bauprojekte / Submission
Kalenderwoche 49 Gemeindeversammlung / Genehmigung Budget
Kalenderwoche 50 Einreichen der BAB Gesuche der Teilprojekte 1/7/8 Einreichen des BAB Gesuches Zusammenzug Bootsstege

2026

Kalenderwoche 16 Geplanter Baubeginn «Balcuns sur Lej» (8) Geplanter Baubeginn «Zusammenzug Bootsstege»
Kalenderwoche 17 Geplanter Baubeginn Revitalisierungsprojekt «Meiereibucht» (7) Geplanter Baubeginn Aufwertungsprojekt «Ausfluss Inn» (1)

2027

Projektierung und Bewilligungsverfahren Aufwertungsprojekte „Aronabucht“ (2,3)
Projektierung und Bewilligungsverfahren Revitalisierungsprojekt „Inndelta“ (5)
Umsetzung Etappe II – Aufwertung „Ausfluss Inn“ (1)
Umsetzung Etappe I – Revitalisierungsprojekt „Giand‘ Alva“ (6)

2028

Umsetzung Etappe I – Aufwertung „Aronabucht“ (2)
Umsetzung Etappe II – Revitalisierung „Giand‘ Alva“ (6)

2029

Projektierung und Bewilligungsverfahren Aufwertung und Revitalisierung „Ludains“ (4)
Umsetzung Etappe II – Aufwertung „Aronabucht“ (3)
Umsetzung Revitalisierung „Inndelta“ (5)

2030

Umsetzung Aufwertung und Revitalisierung „Ludains“ (4)
Umsetzung Revitalisierung „Inndelta“ (5)

Nächste Schritte

Das Gesamtprojekt „Aufwertungs- und Revitalisierung St. Moritzersee“ gibt den Rahmen für die schrittweise Planung und Umsetzung der einzelnen Aufwertungsabschnitte und garantiert deren Umsetzbarkeit hinsichtlich der rechtlichen Vorgaben. Das schrittweise Umsetzen erlaubt es der Bevölkerung sich im Rahmen der Bewilligungsverfahren zu den jeweiligen Etappen zu äussern. Für die Bauherrschaft hat es den Vorteil, dass sie Erkenntnisse und Lehren aus früheren Etappen in die Planung der folgenden Etappen einbringen kann. Die einzelnen Etappen sollen gemäss folgendem Terminprogramm geplant, bewilligt und umgesetzt werden.

2026

Aufwertungsetappe

14.06.2026 Volksvorlage zu Etappe I (Punt da Piz – Kreisel Bahnhof) Baueingabe bei Annahme

Submission nach Vorliegen Bewilligung

Vorbereiten Baueingabe Etappe II Kreisel Bahnhof bis Aronabucht (2) Ausarbeiten Volksvorlage

Revitalisierungsetappe

März Baueingabe Meiereibucht (7) und Giand‘ Alva (6) unter Vorbehalt der Genehmigung an der Urne

14.06.2026 Volksvorlage zur Etappe I Meiereibucht (7) und Etappe II Giand‘ Alva (6)
Submission bei Annahme

September Baubeginn Meiereibucht (7)

2027

Aufwertungsetappe

April Baubeginn Etappe I Punt da Piz – Kreisel Bahnhof (1)

06.06.2027 Volksvorlage Etappe II
Baueingabe bei Annahme Etappe II
Submission nach Vorliegen Bewilligung

Vorbereiten Baueingabe Etappe III Aronabucht (3)

Revitalisierungsetappe

April Baubeginn Etappe II – Erste Teiletappe Giand‘ Alva (6)

September Rückbau Uferweg Meierei (7) und Erste Teiletappe Giand‘ Alva (6)

Vorbereiten Baueingabe Etappe III Zirkuswiese / Inndelta (5)

2028

Aufwertungsetappe

April Baubeginn Etappe II – 1. Teil Kreisel Bahnhof – Ovel da Mulin (1)

11.06. 2028 Volksvorlage Etappe III Aronabucht (3)
Baueingabe bei Annahme Etappe III

Revitalisierungsetappe

April Baubeginn Etappe II – Zweite Teiletappe Giand‘ Alva (6)

11.06.2028 Volksvorlage Etappe III Zirkuswiese / Inndelta (5)
Baueingabe bei Annahme Etappe III

2029

Aufwertungsetappe

Submission nach Vorliegen Bewilligung

April Baubeginn Etappe II – 2. Teil Ovel da Mulin – Ovel da la Resgia (1/2)

Vorbereiten Baueingabe Etappe IV Ludains (4)

Revitalisierungsetappe

Submission nach Vorliegen Bewilligung

April Baubeginn Etappe II – Dritte Teiletappe Giand‘ Alva (6)

2030

Aufwertungsetappe

April Baubeginn Etappe III Aronabucht (3)

16.06.2030 Volksvorlage Etappe IV Ludains (4)
Baueingabe bei Annahme Etappe IV
Submission nach Vorligen Bewilligung

Revitalisierungsetappe

April Baubeginn Etappe III – 1. Teil Zirkuswiese (5)

2031

Aufwertungsetappe

April Baubeginn Etappe IV Ludains (4)

Revitalisierungsetappe

April Baubeginn Etappe III – 2. Teil Inndelta (5)
